佩蒂3万吨新型宠物食品数智工厂项目进展顺利

发布时间:2024-04-12   作者:   浏览次数:1201次

我公司负责监理的佩蒂动物营养科技股份有限公司年产3万吨新型宠物食品数智工厂项目目前进展顺利,其中烘焙车间、研发车间进入装饰装修阶段,智能仓库为钢结构施工阶段。

1、建设工程名称:佩蒂动物营养科技股份有限公司年产3万吨新型宠物食品数智工厂项目

2、建设地点:平阳县水头镇北港新城A-26b-02地块

3、结构类型及层数:本工程为共三栋单体建筑, 烘培车间结构形式为框架结构,建筑层数为5层,建筑高度24.25米,单体建筑面积17957.4m2;研发车间结构形式为框架结构,建筑层数为5层,建筑高度25.4米,单体建筑面积5196.92m2;智能库房结构形式为普通钢结构,建筑层数为1层,建筑高度24.5米,单体建筑面积5314.4m2。建设用地面积9616㎡,建筑基底面积5286.99㎡,总建筑面积28468.72㎡;容积率2.96,其中非机动车位172辆,机动车车位86辆。本工程主结构基础采用预应力管桩基础,建筑地基基础的设计等级为丙级。

4、工程建设总面积:总占地面积9616平方米,总建筑面积28468.72平方米。

5、质量要求:合格

6、工期要求:与施工合同期相一致

7、工程建设相关单位

建设单位:佩蒂动物营养科技股份有限公司

勘察单位:核工业金华勘测设计院有限公司

设计单位:杭州方名规划建筑设计有限公司

监理单位:浙江华厦建设项目管理有限公司

施工单位:正邦伟业建设有限公司

建设主管:平阳县住房和城乡建设局水头管理所

8、工程详细概况介绍:本工程位于平阳县水头镇北港新城A-26b-02地块,工程±0.000相当于绝对标高10.0m(85高程基准),本工程为共三栋单体建筑, 烘培车间结构形式为框架结构,建筑层数为5层,建筑高度24.25米,单体建筑面积17957.4㎡;研发车间结构形式为框架结构,建筑层数为5层,建筑高度25.4米,单体建筑面积5196.92㎡;智能库房结构形式为普通钢结构,建筑层数为1层,建筑高度24.5米,单体建筑面积5314.4㎡。建设用地面积9616㎡,建筑基底面积5286.99㎡,总建筑面积28468.72㎡;容积率2.96,其中非机动车位172辆,机动车车位86辆。本工程主结构基础采用预应力管桩基础,建筑地基基础的设计等级为丙级。建筑结构及各类结构构件的设计使用年限为50年。

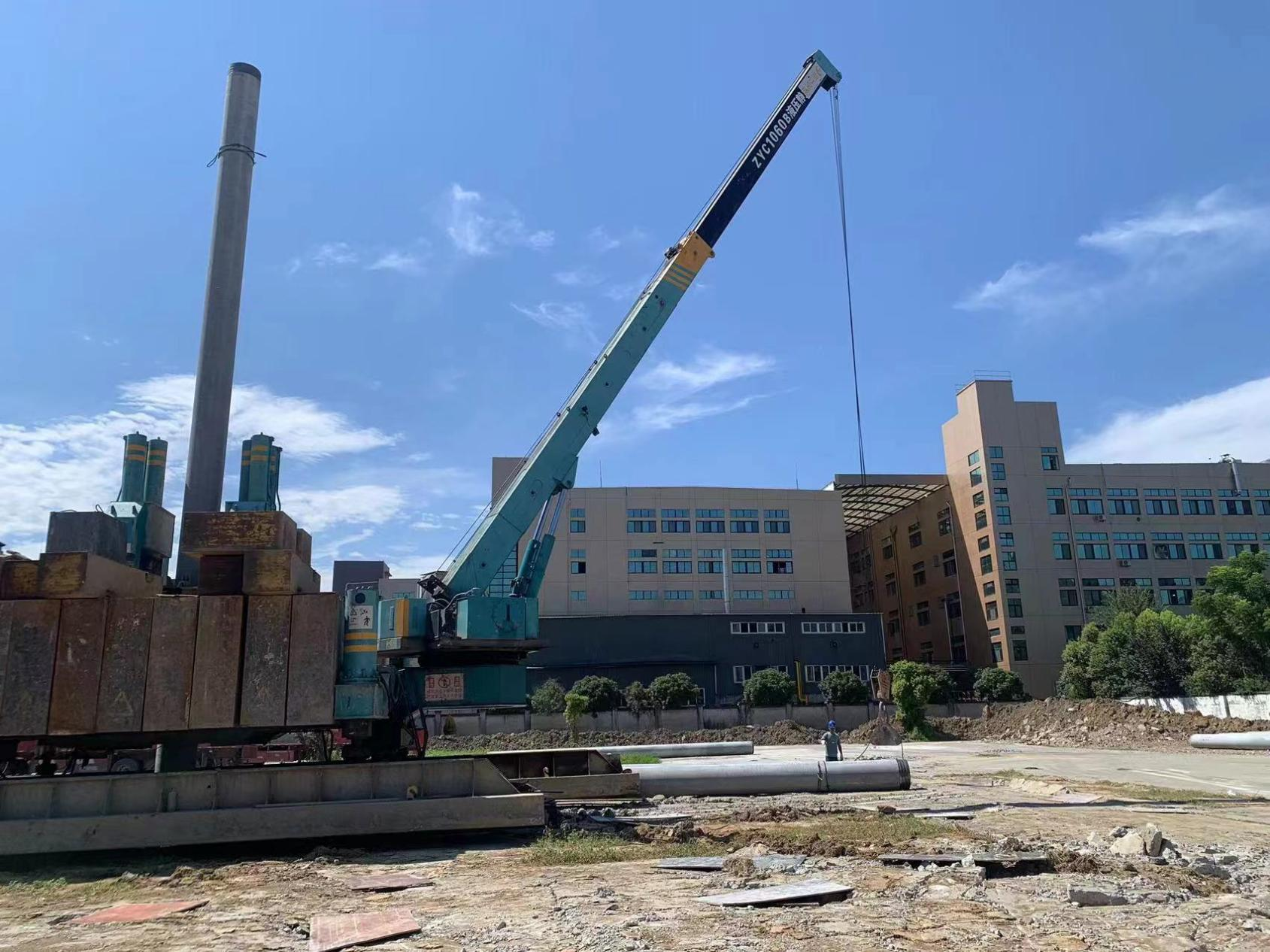

9、地基基础:本工程设计总桩403根,均采用预应力混凝土管桩,其中研发车间总桩94根,桩径Ф700为82根、桩径Ф600为12根。桩基工程于2023年6月26日开工试打桩,至2023年7月22日全部施工完毕。桩基施工过程中的测量放线、定位复核、静压、成桩等各个施工环节,均严格控制其质量。经检测无Ⅲ类及以上桩。

10、本工程砼强度等级:基础至1层墙柱梁板为C35;其它强度均为C30。

2024年元月8日进行烘焙车间地基基础及主体分部中间结构验收,3月8日进行研发车间地基基础及主体分部中间结构验收。

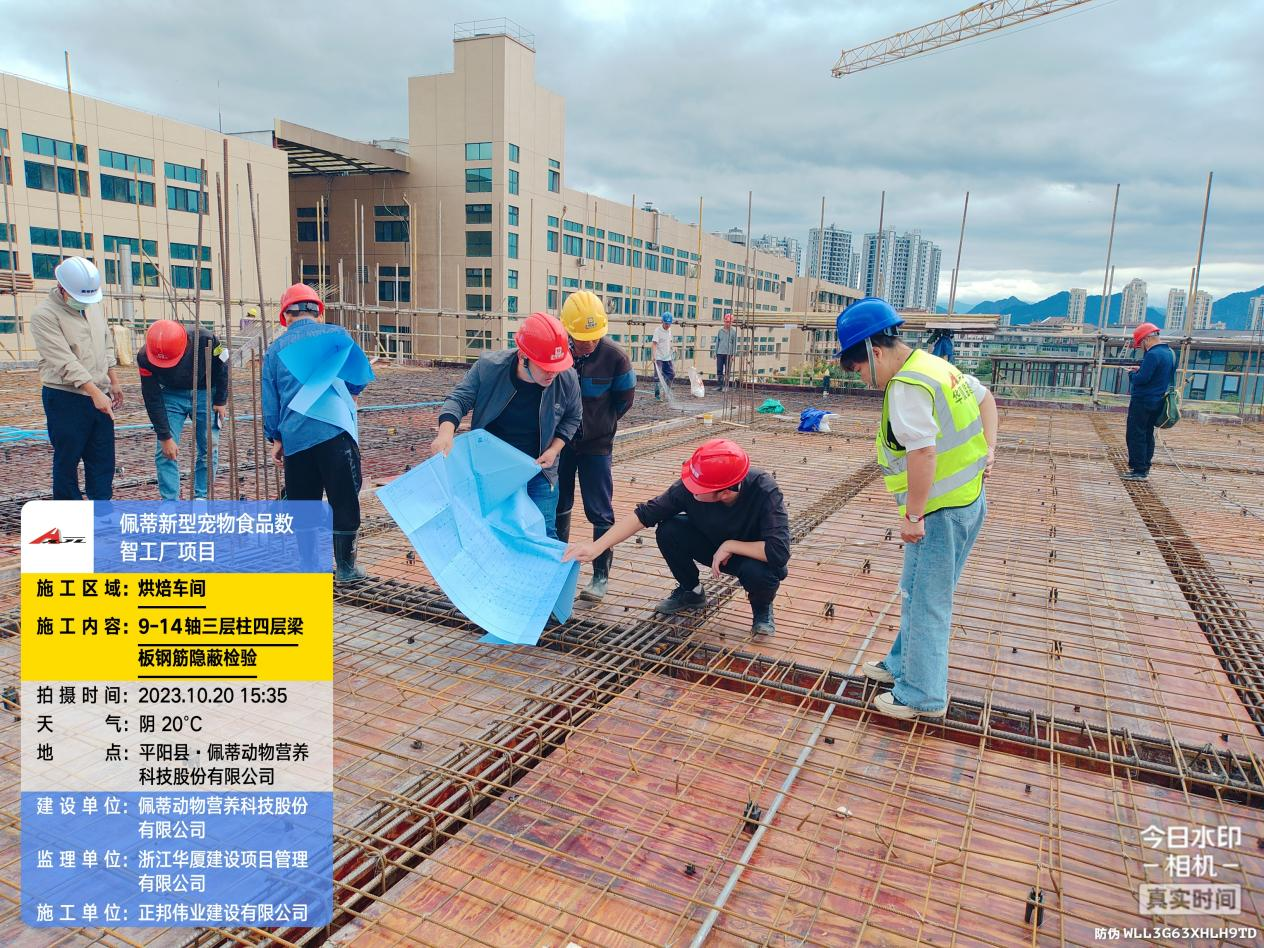

11、目前烘焙车间施工进度:

(1)外脚手架拆除工作已完成。

(2)外墙涂料跟进施工完成第二道腻子。

(3)室内腻子完成60%,未实施打磨工序。

(4)门窗框安装完成。幕墙后置埋板已完成,未实施主次龙骨安装。

(5)室内电梯设备已进场安装。

(6)消防、水电、桥架等安装。

(7)冷库各工序已完成施工,工作面已交付业主。

12、目前研发车间施工进度:

(1)主体结构中间验收工作已完成。

(2)门窗框安装完成。幕墙后置埋板已完成,未实施主次龙骨安装。

(3)内外墙粉刷工程完成60%。

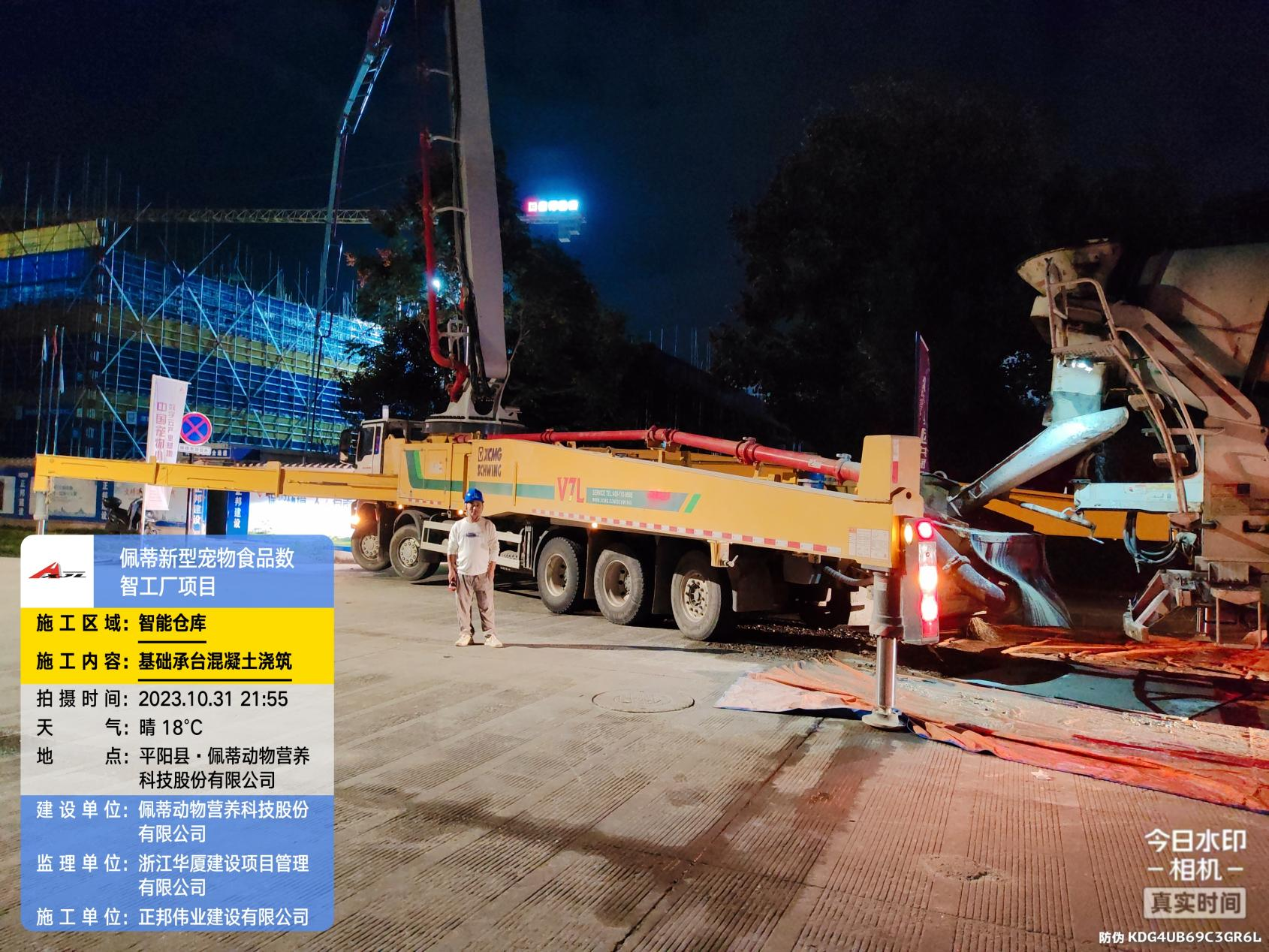

13、目前智能仓库施工进度为钢结构主体阶段:

(1)外围砖混结构砌筑完成第五道腰梁。

(2)内外脚手架跟进搭设。

14、附属工程:室外附属工程计划实施。

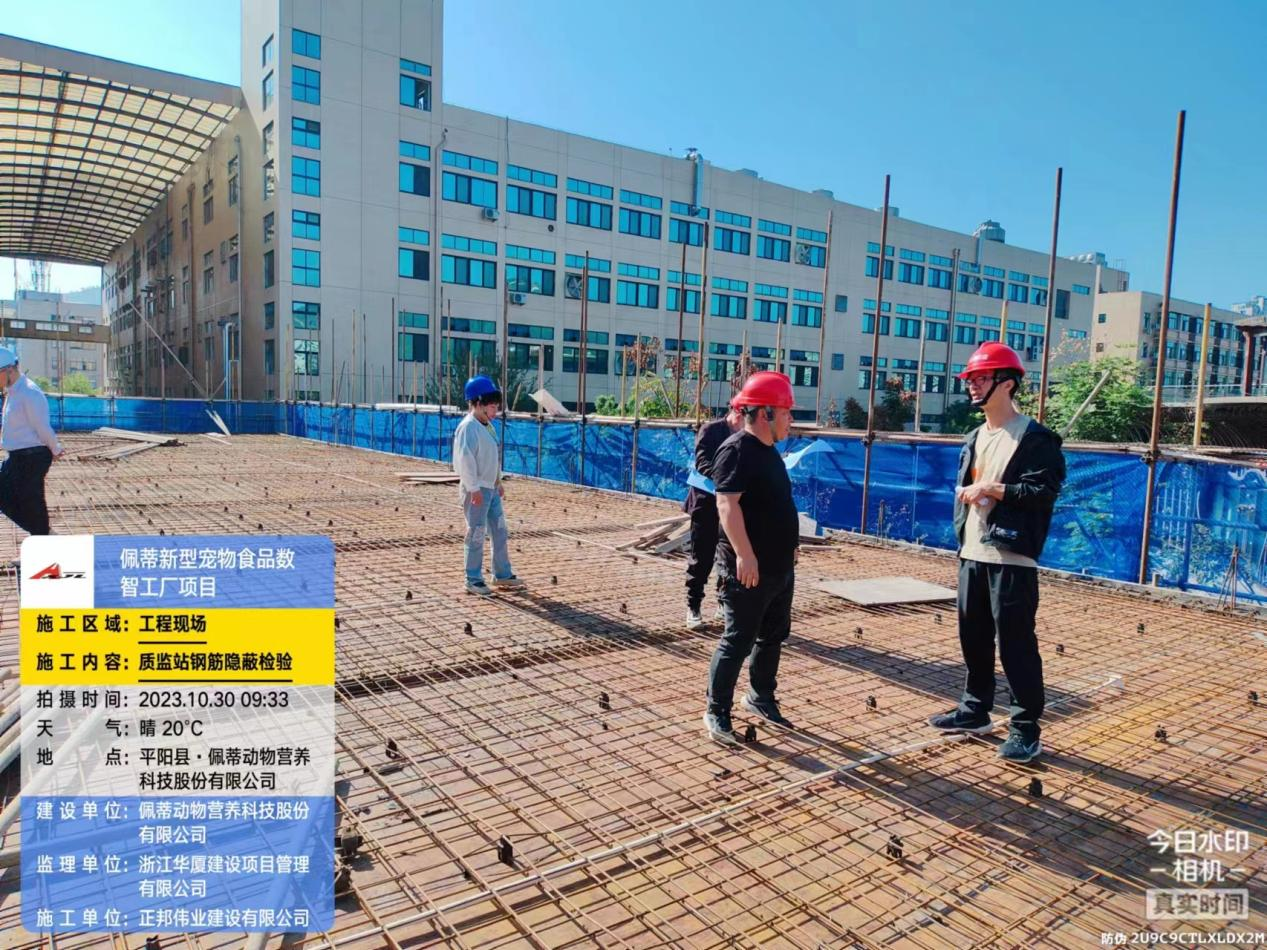

钢筋隐蔽验收

室外附属配套工程推进会已召开。(胡金华供稿/总师办发布)



联系我们

客服热线:0577-88826590

电话:0577-88806679(工程部)
传真:0577-88806679(工程部) 0577-88826590(综合事务部)
   0577-88827158(总经理室)
地址:温州市鹿城区学院中路人才大厦A单元401室


微信 · 扫一扫
版权所有:浙江华厦建设项目管理有限公司
浙ICP备15014902号-1 技术支持:捷点科技

浙公网安备 33030202001160号
